时间:2026-07-10 16:24:25
近日
建投六建芙蓉生态新城
六号安置小区东地块(一期)项目
交出亮眼答卷
历时61天连续奋战
累计出土12万方
圆满完成基坑支护及工程桩施工

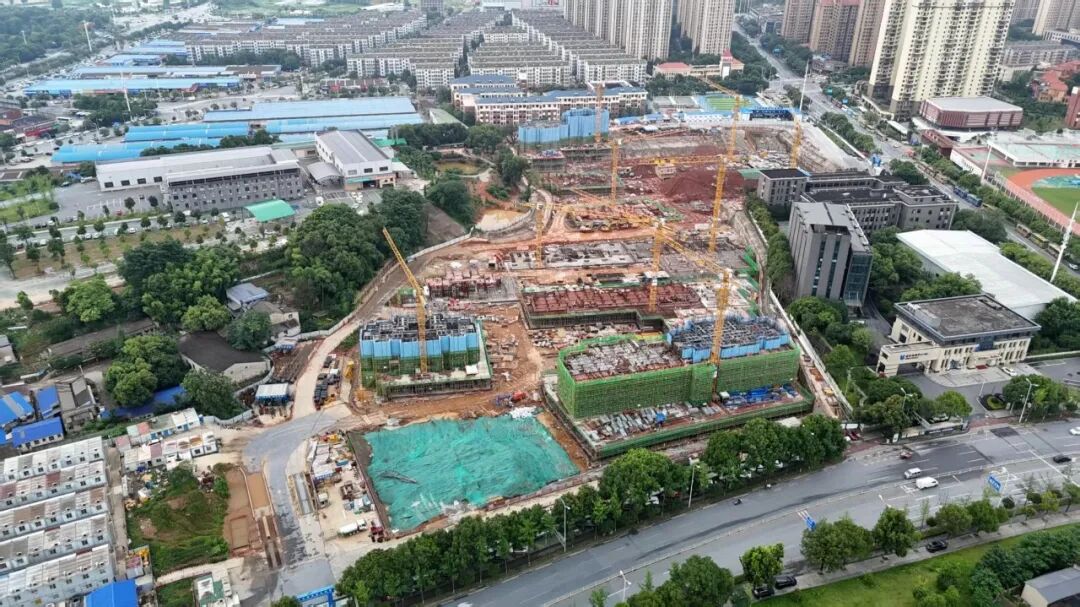

2026年累计完成产值近2亿元
目前,1#栋已建至六层
10#、11#栋建至四层
其余栋号底板及一层板浇筑完成
项目全面进入基础、主体施工阶段
今天,小编就带大家走进一线
实地探访这个项目的“硬核”举措

芙蓉生态新城六号安置小区东地块(一期)项目由建投六建市政公司承建,位于长沙市芙蓉区,是重要的民生安居工程,总建筑面积约28.23万平方米,涵盖住宅、商业、公共配套及地下室四个部分,是长沙市推进城市更新、保障民生福祉的重点安置小区工程。项目建成后将极大改善原住居民的居住条件,对推动城市片区更新、促进社会和谐稳定具有重要意义。
01
全员攻坚,提速基坑开挖

难点一:项目地处芙蓉区核心地段,基坑深13.5米,土方总量26万方,加之长沙春季多雨、工期紧迫,按期完成土方外运是最大挑战。
“硬核”举措一
自年初项目全面进入大基坑出土施工阶段
面对场地受限、工期紧迫、连续阴雨三重压力
采取“分区分块、分层分段”开挖策略
科学划分出土作业面
实现挖、装、运、卸各环节无缝衔接
现场投入大型机械设备13台
渣土运输车100余辆

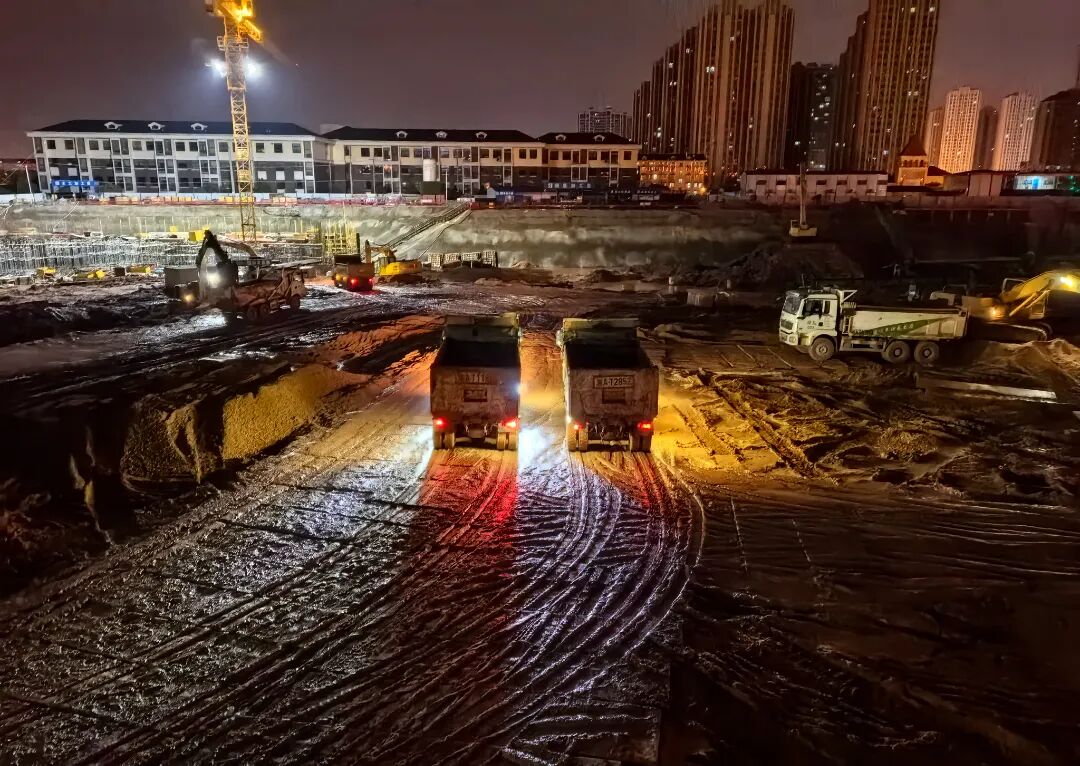

最高日均出土量突破4000方
同时积极与业主方沟通协调
争取就近新增两个卸土区
大幅缩短运距、提高出土频次
历时61天连续奋战,累计出土12万方
如期达成节点目标
为主体结构施工赢得宝贵时间
02
科技赋能,筑垒百米高空

难点二:项目11栋高层住宅最高达98.5米,传统落地式脚手架搭拆频繁、损耗大,且面临高空坠物与群塔交叉干涉双重风险,百米高空的安全防护成为首要攻坚课题。
“硬核”举措二
项目团队经多轮方案比选

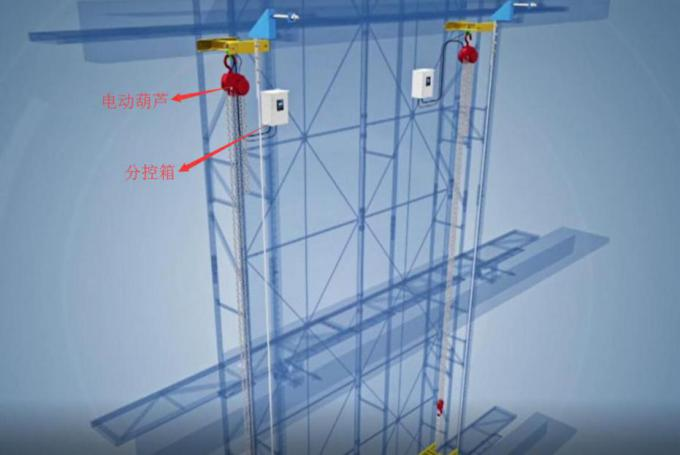

引入DM300型防火型全防护智能升降平台
作为标准层外防护架
架体总高14.25米
采用冲孔钢板网与龙骨焊接框架组合
兼具绝燃、耐腐蚀、抗冲击性能
底部及第四步龙骨板采用内挑角钢+翻板封闭
实现内侧防坠物、外侧全封闭的“内外兼修”效果
配备机械式全自动防坠落装置
(每升降点独立设置,全程生效)
配合防倾覆、防坠落、同步升降三重智能系统
从根本上消除外架与塔吊交叉干扰
为百米高空筑起移动“钢铁堡垒”
03
精准监测,筑牢地下屏障

难点三:基坑最大深度13.5米,开挖面积超5.4万平方米。地质方面,杂填土最大厚达12米、尚未固结,软塑淤泥与承压水层交错分布;环境方面,周边建筑最近仅4米,高压管线距坑顶0.67米,距浏阳河1.9公里,汛期防洪压力大。
“硬核”举措三
项目团队根据地质条件和周边环境
分区采用桩锚、悬臂桩、双排桩
及放坡喷锚等多种支护形式
形成环形闭合体系
土方分层分段限时开挖
坑底人工修底,垫层8小时内浇筑
明排结合5口降水井控制水压
仪器监测+巡视检查联动,遇异常加密监测
五大工序风险辨识分级管控
通过“多重支护+分层开挖+智能监测+风险分级”组合策略
为地下结构施工创造了安全可靠的工作环境
从“强基”到“筑身”
从蓝图到实景
项目正以加速度奔向交付目标
建投六建表示
将以“筑民生幸福巢”为己任
以品质工程为答卷
为城市更新贡献六建力量
让每一位回迁群众在新居中
安放生活、安放希望、安放未来
