掀起“夏季攻势”!湖南安装一线“节报”更新

时间:2026-06-20 14:59:35

仲夏六月,万物勃发

从开工到中交

从基础浇筑到投料试产

湖南安装各项目部

紧盯节点、倒排工期

不断刷新施工“进度条”

掀起火热的“夏季攻势”

氢氧化钠装置一次性送电成功

印尼OKI项目

项目包括氢氧化钠、二氧化氯、氯化钙三大装置区,氢氧化钠装置成为项目首个实现送电的区域。这标志着项目全面进入设备调试阶段,为后续各装置区施工、全系统联调及整体试运行筑牢坚实根基。全体项目人员将凝心聚力,严守安全与质量标准,稳步推进各项工作,全力保障项目按期投产。

(一分公司 买发柄)

基础结构出零

资源综合利用CCPP高效热电项目

该项目顺利完成三大主要设备基础及主厂房基础结构出零,较原定计划提前22天。施工期间,面对工期紧凑、交叉作业多、前期筹备任务重等诸多难题,全体管理人员靠前驻守、精细管控,各施工班组昼夜奋战、协同配合,高质高效兑现了阶段建设履约承诺,为项目后续主体施工推进筑牢坚实根基。

(一分公司 朱玲樱)

吊装封顶

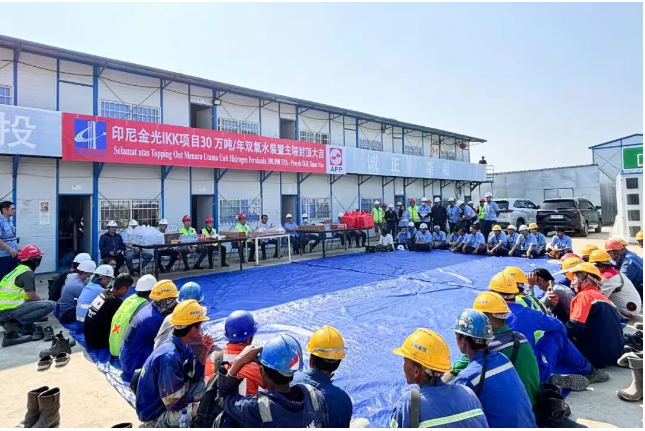

印尼金光IKK双氧水项目

该项目核心设备萃取塔顺利完成吊装封顶,标志着施工进入建设高峰期,为后续正式投产奠定坚实基础。项目为30万吨/年(27.5%)双氧水生产装置,采用中国设计的先进流化床工艺,是目前印度尼西亚国内规模最大、技术最先进的双氧水装置,施工精度要求高。萃取塔是整个装置的工艺核心设备。

(一分公司 袁杏华 刘建华)

开 工

江苏亿纬锂能高比能大方形

超级储能工厂总承包项目二标段

该项目是区域重点打造的新能源储能标杆工程,投产后可实现年产磷酸铁锂MB36、LF702S储能电池共计80GWh,将有效助力长三角储能产业集聚升级。电芯栋是高比能大方形储能电池量产的核心载体,也是本次工程建设的重点与难点。项目部反复打磨优化施工方案,开展多轮全覆盖技术交底、安全交底,细化施工流程、严控技术细节、压实建设责任,全方位保障工程高效率、高标准推进。

(二分公司 刘刚强)

投 产

荆门亿纬动力储能电池

标准工厂项目

该项目是荆门市打造“锂电名城”、建设全国动力及储能电池研发制造中心的重要支撑,施工内容涵盖化成车间+成品仓+甲类仓等多个单体机电内装、弱电,投产后将进一步补齐区域新能源电池产业链关键环节,推动荆门加快建设国家级新能源电池产业集群。

(二分公司 罗准)

中 交

江苏海州湾液化烃库区及

配套管线项目接收站工程

开工以来,项目部科学统筹施工全局,优化施工方案,将工程工期、质量管控、安全生产等核心目标分解至各分部分项工程,将施工任务精确落实到施工班组及个人每日工作中,以严谨的态度和高效的执行力推进项目建设,最终顺利达成中交节点。

三分公司 董子琪)

第一模混凝土浇筑

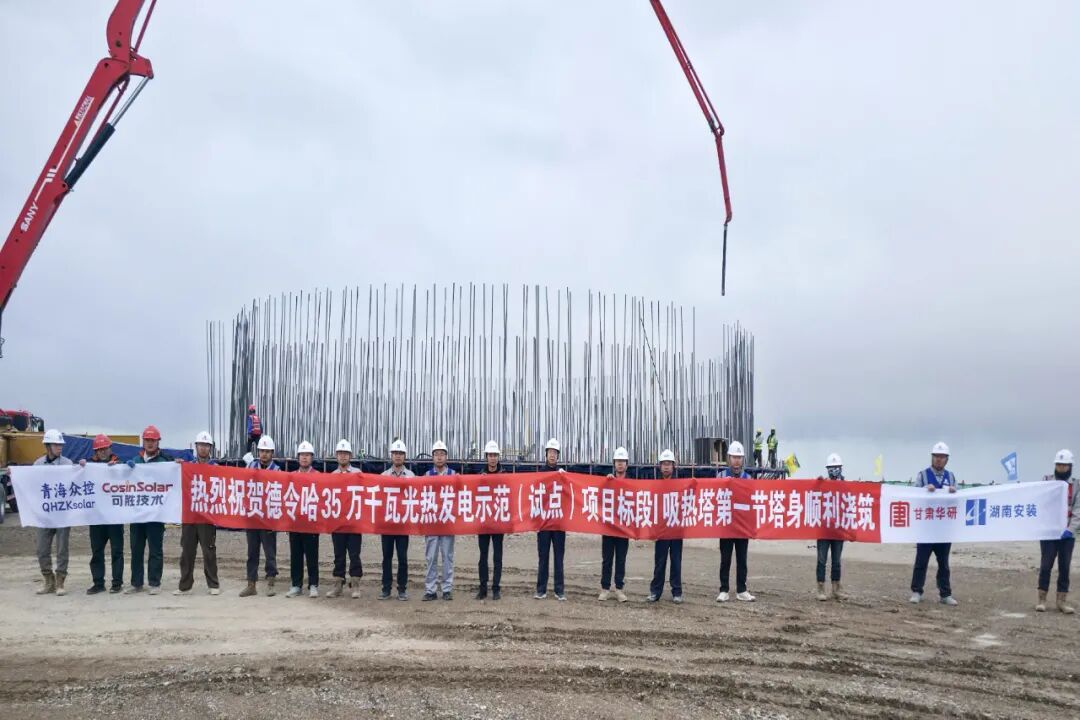

德令哈35万千瓦光热示范项目

项目完成吸热塔塔身第一模混凝土浇筑,打通了吸热塔筒体连续翻模施工关键工序,从基础土建转向高塔筒体、熔盐系统多线并行主体施工阶段。项目采用三塔一机建造方案,配套14小时超长熔盐储能系统,是当前全球在建装机与储能容量“双第一”的塔式光热标杆工程。启动以来,项目团队针对高原高寒、昼夜温差大、戈壁大风频发的严苛施工环境,科学编制吸热塔三角翻模专项施工方案,优化混凝土配比,配置智能浇筑设备,逐项攻克大体积混凝土施工、筒体垂直度控制等多项技术难点,顺利按期实现了首模浇筑节点。

(五分公司 旷辉)

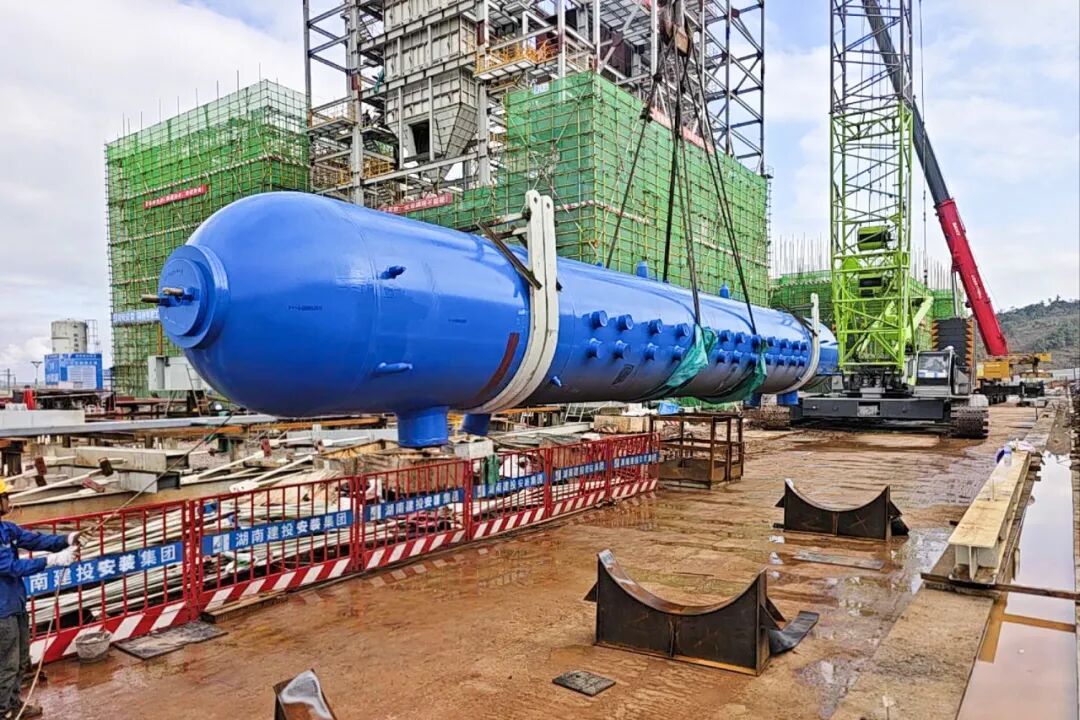

汽包吊装

常宁市生活垃圾焚烧发电项目

本次吊装的余热锅炉汽包总长为16.8米,重量为39.8吨,采用320吨履带吊与80吨汽车吊协同配合作业,经过精准操控,汽包在39.79米指定标高准确就位,全程零差错、安全零事故,标志着项目全面进入受热面安装作业的新阶段。

(五分公司 刘世恒)

吊装就位

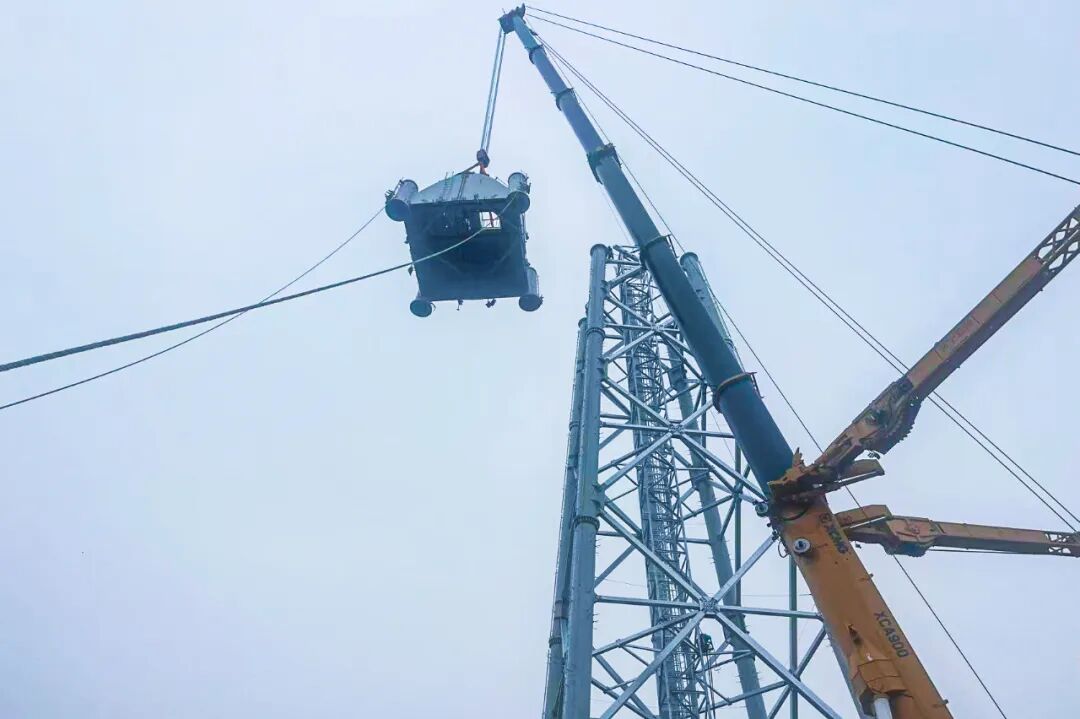

华能蒙城县板桥集二期风电场项目

项目首台风机桁架塔转换段顺利吊装就位,标志着桁架塔主体结构全线贯通,正式转入塔筒安装阶段。此次吊装的转换段是桁架塔最上部核心部件,承上启下连接桁架主体与上部塔筒,对垂直度、水平度及焊缝质量要求极高。项目部在吊装前组织专项技术交底,对螺栓位置、法兰平面度进行反复校核。吊装过程中,作业人员精准操控,转换段与桁架塔顶部分毫不差完成对接,各项关键指标均满足设计及规范要求。

(中兴公司 王强)

合闸投运

海口桂林洋110kV福创输变电

新建工程

该项目为海口市重点电力基建工程,投运后将有效优化区域电网架构、补齐供电短板、保障产业发展与民生用电,对推动片区一体化建设、提升电网安全稳定运行能力具有重要意义。建设期间,面对海南高温、多雨、多台风的特殊气候,以及现场交叉作业多、技术标准高、调试难度大、工期紧张等诸多难题,项目团队科学规划方案、动态优化工序,合理调配各类资源,严格恪守电力工程施工标准,确保了工程顺利投运。

(六分公司 彭波)

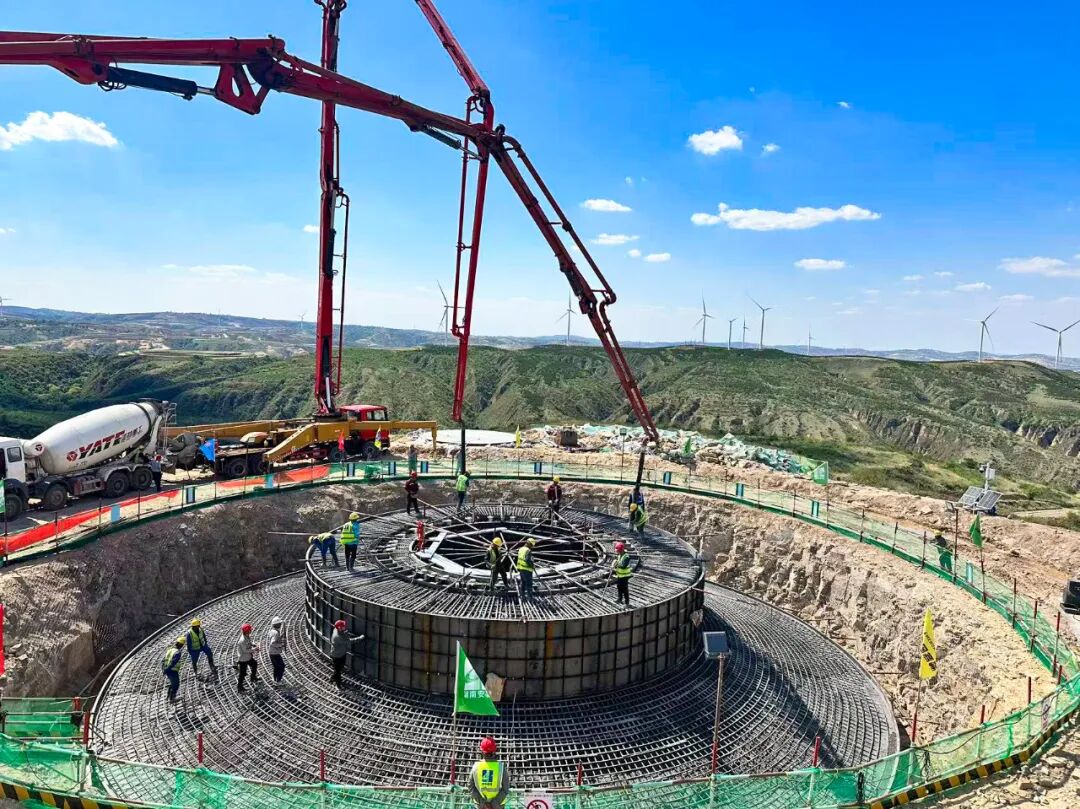

首台风机基础浇筑完工

国能忻州五寨100MW风电项目

本次风机基础直径23.6米,混凝土浇筑总量878立方米,属大体积混凝土施工,且商砼站到现场距离超过40公里山路,工艺标准严、质量管控难度大,是项目核心控制性工序。结合当地缺水现状及绿色施工要求,施工采用“无冷却水管+保温保湿养护”创新工艺,通过优化配合比及施工管理方案,成功解决混凝土温控防裂难题,实现节水降耗、提质增效。本次作业投入2台混凝土天泵,连续施工20小时,高效完成浇筑任务。

(九分公司 刘诗琪)

投料试产

湖南福邦新材料3.1期

(年产10000吨双氟磺酰亚胺锂

安装工程项目)

双氟磺酰亚胺锂属于锂电电解液核心锂盐材料,广泛应用于动力电池及储能电池领域,是新能源产业链的关键配套材料。项目建设期间,面对工艺复杂、施工标准高、工期紧张等难题,项目团队科学规划施工方案,严控安全与施工质量,高效完成设备安装、管线铺设、系统调试等全部建设内容,如期圆满完成履约任务。

(深圳分公司 李宏云)

首基钢管杆组立

荆门亿纬动力

220千伏输变电项目线路工程

项目新建双回220千伏输电线路,是服务当地新能源产业的重点配套供电工程,也是亿纬动力电池产业园稳产扩容的核心电力保障。投运后将显著提升产业园供电稳定性与承载能力,为动力电池产业规模化、高质量发展提供可靠电力支撑。目前,项目正式进入杆塔组立关键施工阶段,为工程按期投运筑牢基础。

(广州分公司 朱如凯)
